Разбор поставки · спецтехника · Индия → Россия

Экскаватор 22 тонны из Индии: разбор поставки по документам и фото

Гусеничный экскаватор Tata Hitachi ZAXIS 220 LC приехал из Индии в Ленинградскую область осенью 2025 года. Машина шире стандартного контейнера, поэтому шла на 40-футовом флэт-рэке через Нава-Шеву и Новороссийск. Ниже – что подтверждается документами и фотографиями на каждом этапе.

Экскаватор Tata Hitachi ZAXIS 220 LC закреплён на низкорамном трале на терминале в Новороссийске
Новороссийск, осень 2025. Машина снята с флэт-рэка и закреплена на трале перед отправкой на север. Номера контейнера и техники на всех фотографиях закрыты.

Что это была за поставка

ТоварГусеничный экскаватор Tata Hitachi ZAXIS 220 LC ULTRA, исполнение QUARRY
Объём1 машина, 2 грузовых места, 21 600 кг брутто
Тара1 × 40′ Flat Rack – негабарит по ширине и высоте
Код ТН ВЭД8429 52 00
МаршрутНава-Шева (Индия) → Новороссийск → Ленинградская область
Периодпринят на борт 26.10.2025, приёмка на площадке – зимой

Почему такая машина не едет в контейнере

Это не выбор перевозчика и не способ сэкономить – это геометрия. Экскаватор в 22 тонны физически не проходит в стандартный ящик, и дальше от этого зависит всё: тип оборудования, схема крепления, ставка фрахта и набор операций в порту.

ГабаритZX220LC по спецификации завода40′ контейнер, внутри
Ширина2 990 мм по ходовой части2 352 ммшире на 638 мм
Высота3 010 мм по кабине и стреле2 393 ммвыше на 617 мм
Длина9 760 мм с рукоятью 2,2 м12 032 ммпроходит
Масса21,7 т эксплуатационная–в пределах

Габариты машины – спецификация Tata Hitachi на модель ZX220LC. Внутренние размеры – стандартный 40-футовый контейнер общего назначения.

По длине машина в контейнер укладывается, но по ширине и высоте выходит за габарит больше чем на полметра. Остаётся флэт-рэк – платформа со съёмными торцевыми стенками, без бортов и крыши. Отсюда три следствия, которые видны в этой поставке:

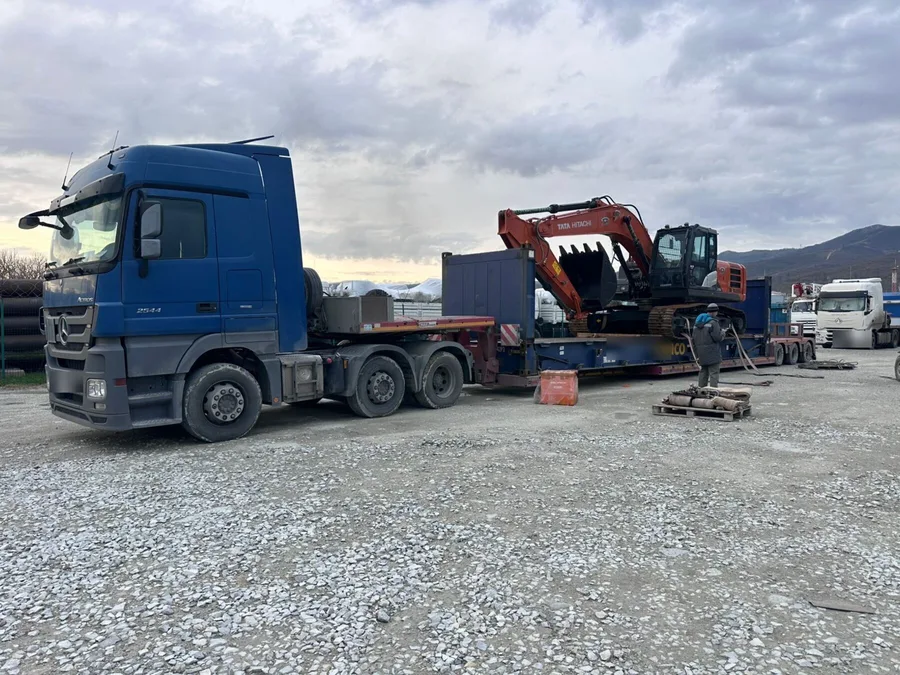

  • Ковш едет отдельным местом. В коносаменте – два грузовых места на одну машину: сам экскаватор и снятая навеска. На фотографии из Индии ковш уже отсоединён.
  • Крепление – отдельная работа, а не «поставили и поехали». Стрелу складывают, ковш опускают на подкладки, машину растягивают ремнями крест-накрест.
  • Перевалка – главная точка риска. Машину дважды снимают и ставят тяжёлой техникой: в порту отправления и в порту назначения. Повреждения чаще случаются здесь, а не в море.

Как шла поставка

Четыре этапа. Даты указаны там, где они есть в документах; где их нет – не пишем.

ЭТАП 1октябрь 2025Индия, контейнерная площадка

Приёмка до отгрузки

Машина собрана на заводе Tata Hitachi в Дхарваде, штат Карнатака, и приехала на площадку в порту. Перед постановкой на платформу её снимают по кругу и фотографируют шильды. Это точка отсчёта: если при выгрузке в России обнаружится повреждение или расхождение по комплектности, спор решается по этим кадрам.

Экскаватор Tata Hitachi ZAXIS 220 LC ULTRA на контейнерной площадке в Индии, ковш снят

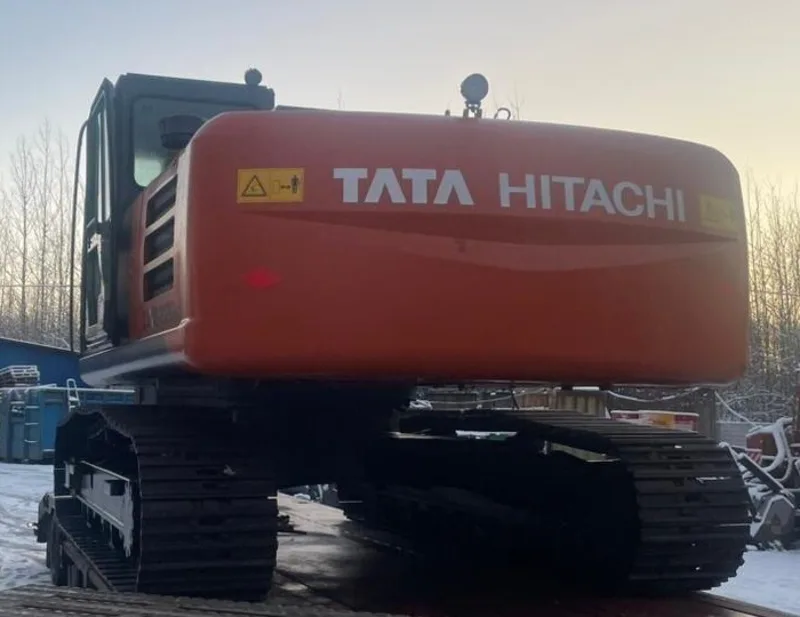

Октябрь 2025, площадка в Индии. Машина в исполнении QUARRY, ковш уже отсоединён и поедет отдельным местом.
Заводская шильда экскаватора: модель ZX220LC-5G, мощность 125 кВт, завод Tata Hitachi в Дхарваде
Заводская шильда. Модель ZX220LC-5G, 125 кВт, изготовитель Tata Hitachi Construction Machinery, Дхарвад, Карнатака. Серийный номер закрыт. Шильда двигателя Isuzu датирована маем 2025 года – машина новая, не восстановленная.
ЭТАП 226.10.2025Нава-Шева → Новороссийск

Море

Груз принят на борт 26 октября 2025 года, тем же днём выпущен коносамент. Дальше – стандартное плечо Нава-Шева – Новороссийск. Фотографий этого этапа нет: на судне груз никто не снимает, и это нормально. Зато в коносаменте есть параметры, по которым поставку можно проверить: два грузовых места, 21 600 кг брутто и 14 суток свободного времени в порту назначения.

Свободное время – это срок, в течение которого контейнер в порту не тарифицируется. Именно он определяет, насколько спокойно проходит таможенное оформление: пока запас не исчерпан, задержка не превращается в счёт.

ЭТАП 3осень 2025Новороссийск, терминал

Перевалка на трал

На терминале машину снимают с флэт-рэка ричстакером и переставляют на низкорамный трал. Отдельная операция со своей техникой, стропальщиками и схемой строповки – и та самая точка, где повреждения случаются чаще всего.

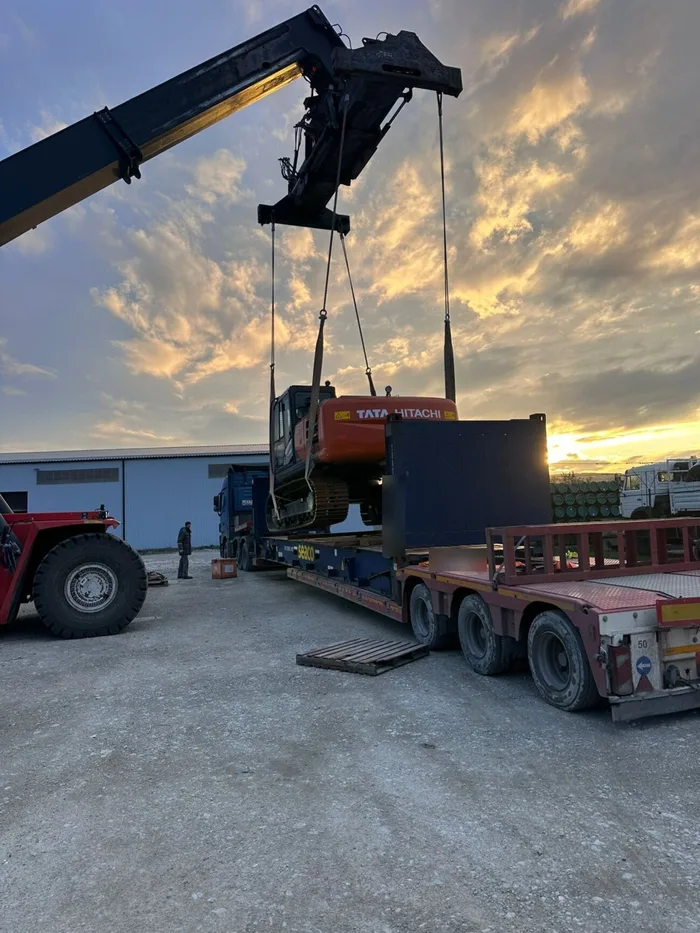

Ричстакер снимает экскаватор с флэт-рэка на терминале в Новороссийске
Съём с флэт-рэка на терминале.
Экскаватор на флэт-рэке подан под разгрузку, рядом стоит низкорамный трал
Флэт-рэк подан под разгрузку, трал уже стоит рядом.
ЭТАП 4зимаЛенинградская область

Приёмка на площадке

Больше двух тысяч километров по дорогам – и трал приходит на площадку в Ленинградской области. Машину сгоняют своим ходом. Работали затемно, по снегу: зимой это обычная история, и к ней стоит быть готовым, планируя приёмку техники.

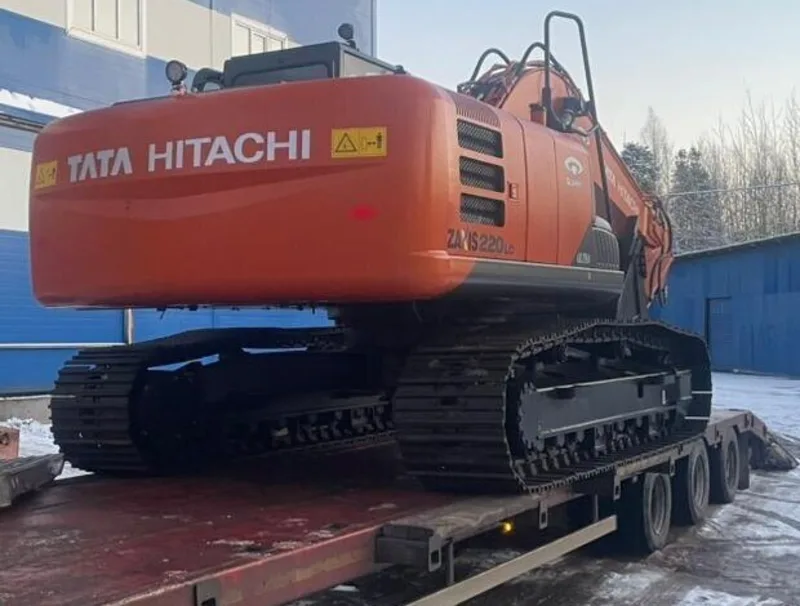

Экскаватор Tata Hitachi на низкорамном трале на площадке в Ленинградской области
Трал на площадке, машина готова к съезду.
Экскаватор Tata Hitachi после выгрузки на заснеженной площадке
Та же машина, что стояла в Индии в октябре.

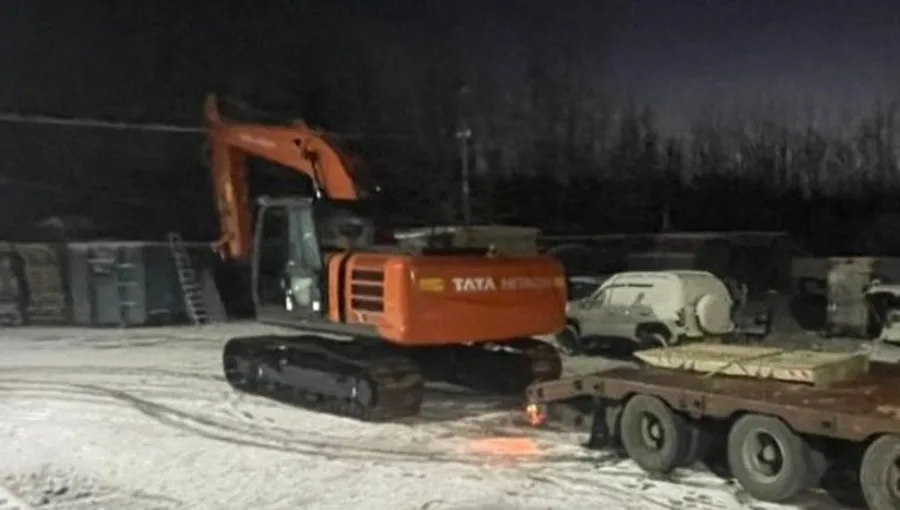

Ночная выгрузка экскаватора с трала на заснеженной площадке
Съезд с трала в темноте. Госномера техники на кадре закрыты.

Что это за машина

Данные по модели ZX220LC – из спецификации Tata Hitachi. Это характеристики модели, а не результат наших замеров.

ДвигательIsuzu CC-6BG1T, 6 цилиндров, 6,49 л, турбонаддув с промежуточным охлаждением
Мощность125 кВт (170 л. с.) при 2 100 об/мин, ISO 9249
Крутящий момент637 Н·м при 1 800 об/мин
Ковш0,90–1,22 м³ в зависимости от исполнения и длины рукояти
Глубина копания5 920–6 610 мм
Вылет9 260–9 920 мм
Башмаки600 мм, 49 звеньев на сторону
Скорость ходадо 5,5 км/ч
Преодолеваемый уклон70 % (35°)
Топливный бак400 л

Источник: спецификация Tata Hitachi Construction Machinery на модель ZX220LC. Комплектация конкретной машины уточняется по спецификации поставки.

Что проверять, если везёте технику из Индии

Пять пунктов, на которых чаще всего теряют деньги и время. Они не зависят от поставщика и подходят к любой самоходной машине.

  1. Габарит и масса – до расчёта фрахта. Ширина и высота решают, поедет груз в контейнере или на флэт-рэке. Разница в 10 сантиметров меняет тип оборудования и ставку.
  2. Фото шильды с читаемым номером до отгрузки. Модель, год выпуска и серийный номер должны совпасть с инвойсом и коносаментом. Это единственный способ убедиться, что отгрузили именно вашу машину.
  3. Кто отвечает за крепление. На флэт-рэке груз крепит отправитель, и качество этой работы вы увидите только на фотографиях. Требуйте снимки крепления до выхода судна.
  4. Сколько суток свободного времени в порту. От этого зависит, станет ли задержка на таможне расходом. В этой поставке было 14 суток.
  5. Как оформляется приёмка. Договоритесь заранее, кто принимает машину на площадке, что фиксируют в акте и какие фотографии делают при выгрузке.

Как распределяется ответственность между сторонами и что входит в расчёт – в разборе схем доставки из Индии. Если перевозку, оплату и таможню должен вести один контрагент, смотрите импорт из Индии под ключ.

Границы применимости

Это разбор одной поставки, а не норматив. Срок, стоимость и схема для другой машины, другого маршрута и другой даты будут иными: они зависят от расписания судов, загрузки терминала и таможенного оформления. Расчёт делается по параметрам конкретной партии.

Данные получателя, номера контейнера и машины, реквизиты участников перевозки не раскрываются и закрыты на фотографиях. Материалы поставки предоставлены ООО «МСГ». Проверено 2026-09-25.
